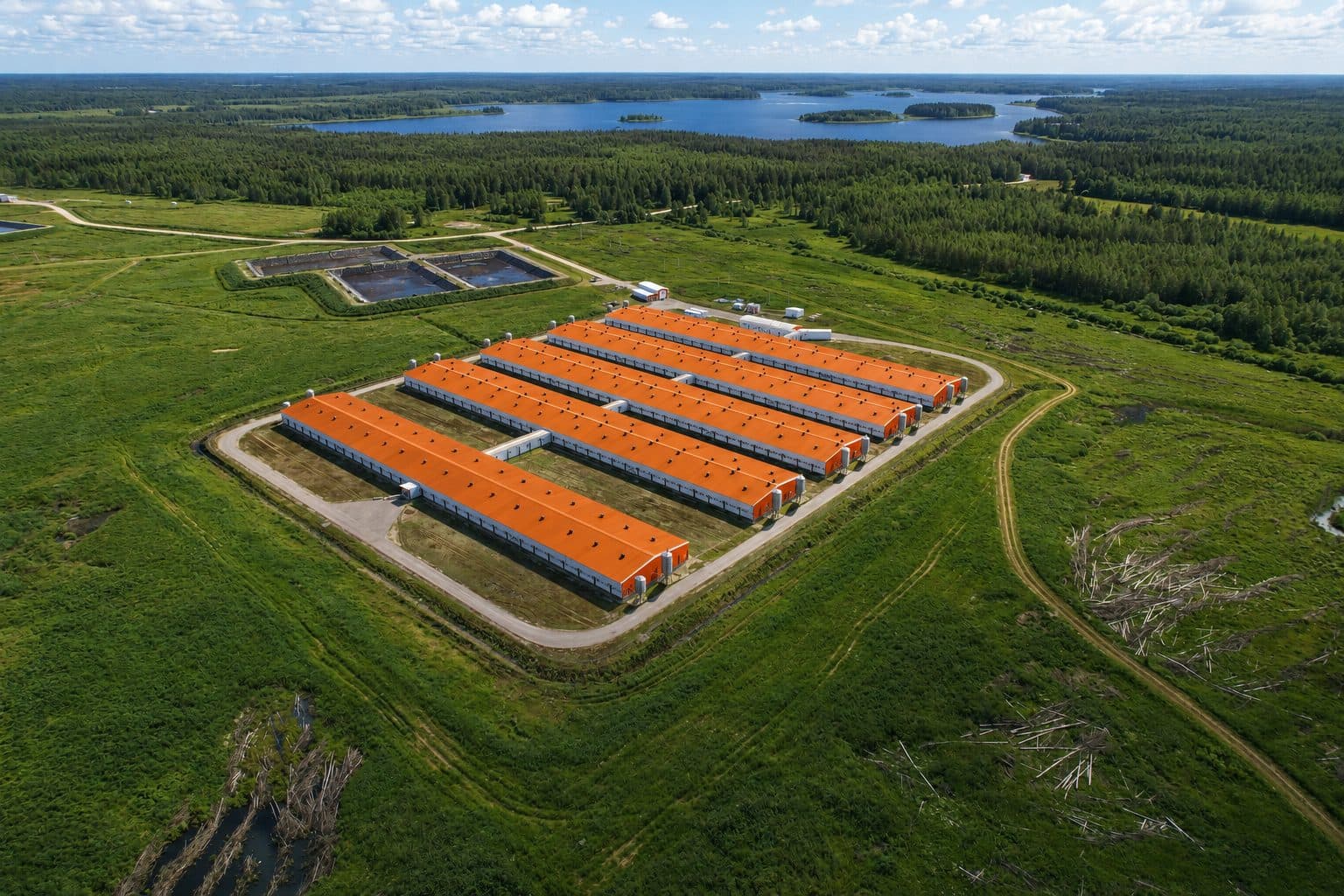

Свиноводческий комплекс замкнутого цикла

Крупнейший объект компании: полный комплекс строительных, монтажных и инженерных работ — от земляных до благоустройства территории. Восемь типов производственных корпусов, автономное обеспечение ресурсами, оборудование под заданную технологию содержания.

общая площадь объекта
1,52 млн м²общая площадь объекта
типов производственных корпусов
8типов производственных корпусов
смонтировано металлоконструкций
45 000 тнсмонтировано металлоконструкций
сэндвич-панелей в контуре
2,5 млн м²сэндвич-панелей в контуре

Комплекс реализован под ключ: масштаб объекта охватывает все этапы строительства — от земляных работ объёмом 6 млн м³ до монтажа технологического оборудования и полного инженерного оснащения площадки.

В состав комплекса входят корпуса опороса, ожидания, осеменения, карантина, откорма, доращивания, хрячник и ясли.

Замкнутый цикл означает, что все стадии — от осеменения до откорма — идут на одной площадке. Это задаёт жёсткие требования к зонированию, биозащите и раздельным контурам вентиляции.

Поэтому состав корпусов и оборудование определялись технологическим проектом до начала строительства.

Назначение
Свиноводческий комплекс замкнутого цикла
Технология
Осеменение, опорос, доращивание, откорм на одной площадке
Состав
Восемь типов производственных корпусов, АБК, санпропускники, объекты утилизации
Объём работ
Земляные, бетонные, монтаж каркаса и контура, оборудование, сети, благоустройство
Ресурсы
Автономно: скважины, водоподготовка, пожаротушение, газ, сети 10 и 0,4 кВ
Наша роль
Генеральный подрядчик — весь объём собственными силами

Площадка, на которой счёт идёт на миллионы кубометров

Объект такого масштаба нельзя вести последовательно: работы шли параллельными потоками по всем корпусам, а инженерные сети прокладывались одновременно со строительной частью.

земляных работ
6 000 000 м³земляных работ
бетонных работ
500 000 м³бетонных работ
смонтировано металлоконструкций
45 000 тнсмонтировано металлоконструкций
смонтировано сэндвич-панелей
2 500 000 м²смонтировано сэндвич-панелей

Состав комплекса

Корпуса опороса и содержания свиноматок

Станки для опороса с обогревом поросят, зона ожидания и осеменения, индивидуальное кормление. От работы этих корпусов зависит весь дальнейший цикл.

Ожидание

Групповое содержание супоросных свиноматок с автоматической кормораздачей.

Осеменение

Индивидуальные станки, зона хряков-пробников, лаборатория.

Карантин

Изолированный блок с отдельным контуром вентиляции и санпропускником.

Доращивание

Групповые станки со щелевыми полами и цепь-шайбовым кормлением.

Откорм

Корпуса откорма с автоматическим микроклиматом и сухим кормлением.

Хрячник и ясли

Содержание хряков-производителей, молочная кухня для доотъёмного периода.

Этапы реализации

Земляные работы
Вертикальная планировка площадки, разработка грунта — 6 000 000 м³.
Фундаменты и бетон
Основания корпусов и площадок, бетонных работ — 500 000 м³.
Металлокаркас
Сборка и монтаж несущих конструкций — 45 000 тн.
Ограждающий контур
Монтаж сэндвич-панелей — 2 500 000 м², кровля, ворота.
Технологическое оснащение
Щелевые полы, станочное оборудование, микроклимат, кормление.
Инженерные сети
Вода, газ, электроснабжение 10 и 0,4 кВ, пожаротушение.
Благоустройство
Асфальтирование, озеленение, ограждение периметра.

Смонтированные системы

Технологическое оборудование

Оснащение корпусов под замкнутый цикл содержания.

  • Устройство щелевых полов
  • Станочное оборудование всех корпусов
  • Системы вентиляции и микроклимата
  • Системы поения
  • Кормление: шнек, цепь-шайба, молочная кухня
  • Бункеры для корма и транспортные линии

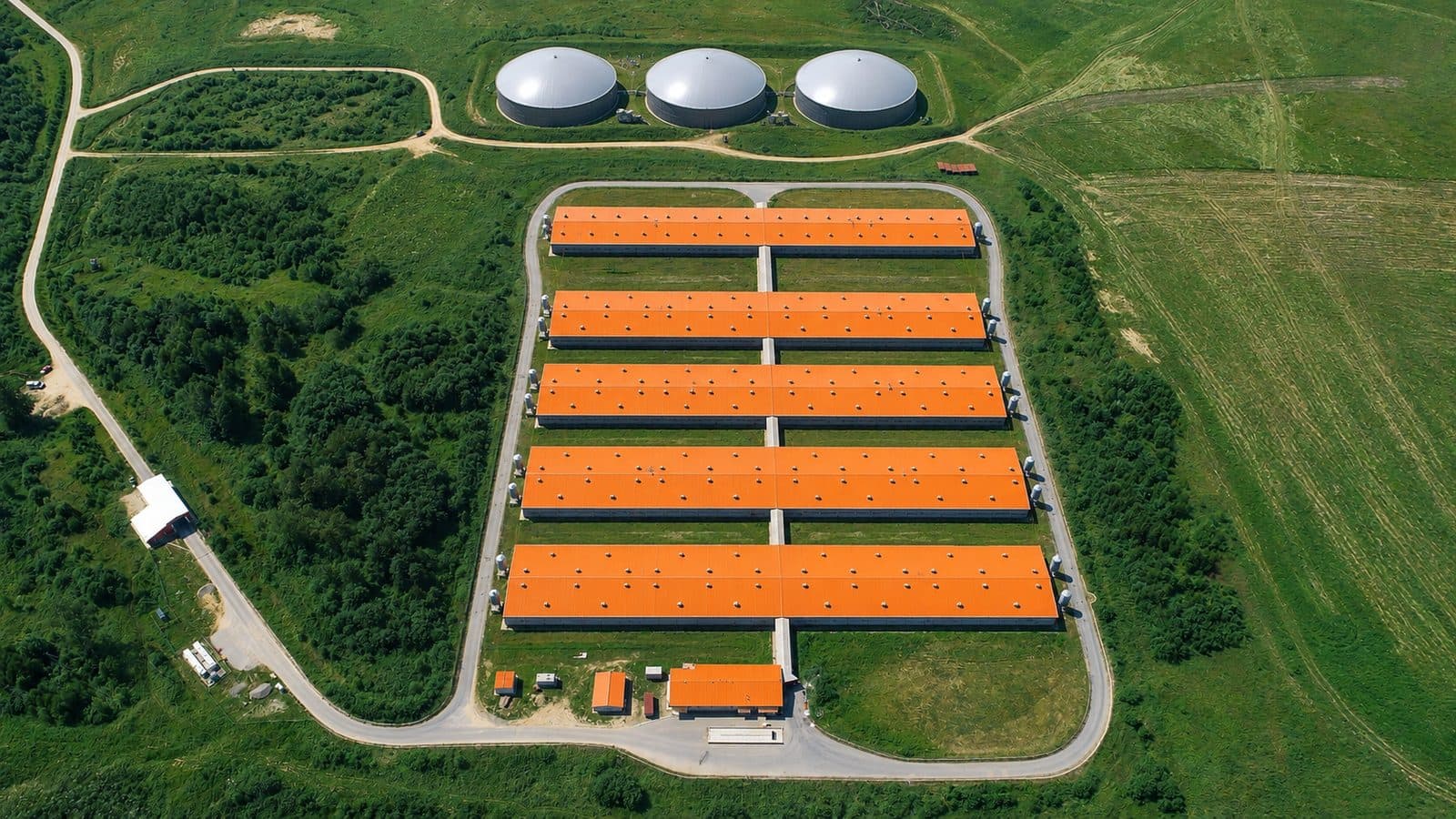

  • Навозоудаление: трубопроводы, КНС, лагуны

Водоснабжение

Автономное водоснабжение площадки с полной подготовкой воды.

  • Насосные станции первого подъёма (скважины)
  • Насосные станции второго подъёма
  • Ёмкости для хранения воды
  • Химводоподготовка
  • Станции пожаротушения

Энергоснабжение

Питание площадки и газовое оборудование корпусов.

  • Монтаж сетей 10 кВ
  • Монтаж сетей 0,4 кВ
  • Газораспределительное оборудование

Здания и территория

Инфраструктура, без которой комплекс не вводится в работу.

  • Административно-бытовой комплекс (АБК)
  • Здания дезинфекционной обработки
  • Асфальтирование и подъездные пути
  • Озеленение и ограждения

Что дал такой подход

Один подрядчик на весь объём

Земляные работы, каркас, оборудование и инженерные сети выполнены по единому графику — без разрывов ответственности между подрядчиками.

Масштаб без потери темпа

Площадка велась параллельными потоками: пока один корпус монтировался, на соседнем шли бетонные работы.

Технология заложена в проект

Состав корпусов и оборудование подобраны под замкнутый цикл, а не подгонялись под готовые стены.

Автономное обеспечение

Собственные скважины, водоподготовка, пожаротушение, газ и сети 10 кВ — комплекс не зависит от внешних мощностей.

Оборудование подбиралось под замкнутый цикл: параметры микроклимата, кормления и навозоудаления рассчитывались по каждому типу корпуса отдельно.
